Avance de un 40% de mantenimiento de línea eléctrica en la Península de Atasta

Avance de un 40% de mantenimiento de línea eléctrica en la Península de Atasta

Los pobladores están viendo una mejoría en el suministro eléctrico hasta de un 15%, se espera que los trabajos de mantenimiento de la red de energía concluyan entre el 5 y 6 de agosto

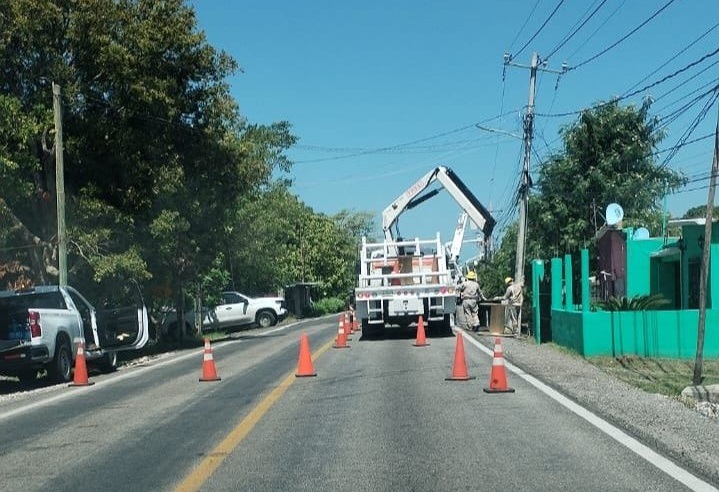

Ciudad del Carmen, Camp.__ El próximo martes 5 o miércoles 6 de agosto concluirían los trabajos de mantenimiento de la red de energía eléctrica en la Península de Atasta, trabajos que tienen un avance de 4 kilómetros que viene siendo un 40%, así como de los transformadores que se ponen en Puerto Rico y Atasta, para que mejore el servicio de energía eléctrica.

Avance de un 40% de mantenimiento de línea eléctrica en la Península de Atasta
Elio García Rodríguez, habitante de San Antonio Cárdenas

Esto, de acuerdo con informes proporcionados a los pobladores de San Antonio Cárdenas y Nuevo Progreso, por el subsecretario de gobierno del estado de Campeche, Luis César Marín Reyes y del superintendente de la Comisión Federal de Electricidad (CFE), el pasado 26 de julio, señaló Elio García Rodríguez, habitante de la comunidad de San Antonio Cárdenas.

Quieren ver avances en la licitación de la subestación de la CFE

Señaló que, en la reunión del sábado 26 de julio, los pobladores le pidieron al subsecretario de gobierno que informe sobre los avances que tiene la licitación de la subestación de energía eléctrica, porque concluyendo con los trabajos de mantenimiento de la red de energía eléctrica, quieren ver los trabajos de la subestación y en caso de que no se haga, volverían a cerrar la carretera, porque los pobladores ya no quieren más mentiras de los gobiernos.

Te puede interesar: Queda libre al 100% la circulación en la carretera federal 180 Península de Atasta

Recordó que, el pasado 22 de julio, se liberó de un bloqueo la carretera de la Península de Atasta, de acuerdo a negociaciones con el subsecretario de gobierno con sede en Carmen, porque los pobladores vieron que las cuadrillas de la CFE están trabajando, pero con la condición que continúen el trabajo de 8 de la mañana 5 de la tarde, lo que ha favorecido que el servicio de energía eléctrica mejore en un 15%.

Avance de un 40% de mantenimiento de línea eléctrica en la Península de Atasta

Ver también
Construyen desagüe en la Playita Inclusiva del Guanal

Expresó que, el sábado pasado 26 de julio, llegó el subsecretario de nueva cuenta a las comunidades de San Antonio Cárdenas y Nuevo Progreso, en compañía del superintendente de la CFE de Ciudad del Carmen, quienes dieron a conocer los avances del mantenimiento de la red de energía eléctrica en la Península de Atasta.

“Ahí, las autoridades señalaron que, los atrasos en los trabajos se deben a que las lluvias y vientos de los frentes fríos que han estado pegando en la región, han provocado la caída de postes, así también, el incendió de transformadores. Eso es entendible y ahora el personal de la CFE está viendo que los postes se caen de viejos, se revientan los cables que tienen más de 50 años”, apuntó.
